2025년 10월 25일, 토토 스포츠의 Ningxia Tengger "Shagehuang" 신에너지 기지의 Zhongwei 2단계 남부 지역에 있는 100만 킬로와트 태양광 프로젝트의 태양광 영역이 그리드에 성공적으로 연결되어 2025년에 Zhongwei 태양광 프로젝트의 첫 번째 300만 킬로와트 전체 용량 생산을 기록했습니다 베이스 이 기지는 우리나라 최초의 '이중 승인'을 받은 사거황 에너지 기지입니다 이는 또한 대규모 사막 태양광 발전 기지를 개발하고 새로운 에너지를 운송하는 데 초점을 맞춘 국내 최초의 등록된 UHV 송전 채널입니다 이는 '닝샤 전력에서 후난까지' 프로젝트의 핵심 지원 프로젝트입니다 기지의 신에너지 총 설치 용량은 1300만 킬로와트에 달하며 최고 수준의 설계, 생태 관리, 기술 혁신, 사회적 이익 및 경제적 이익 측면에서 명백한 실증 효과를 가지며 국가 "사고황" 기지 개발 및 건설을 위한 기준과 모델을 설정합니다

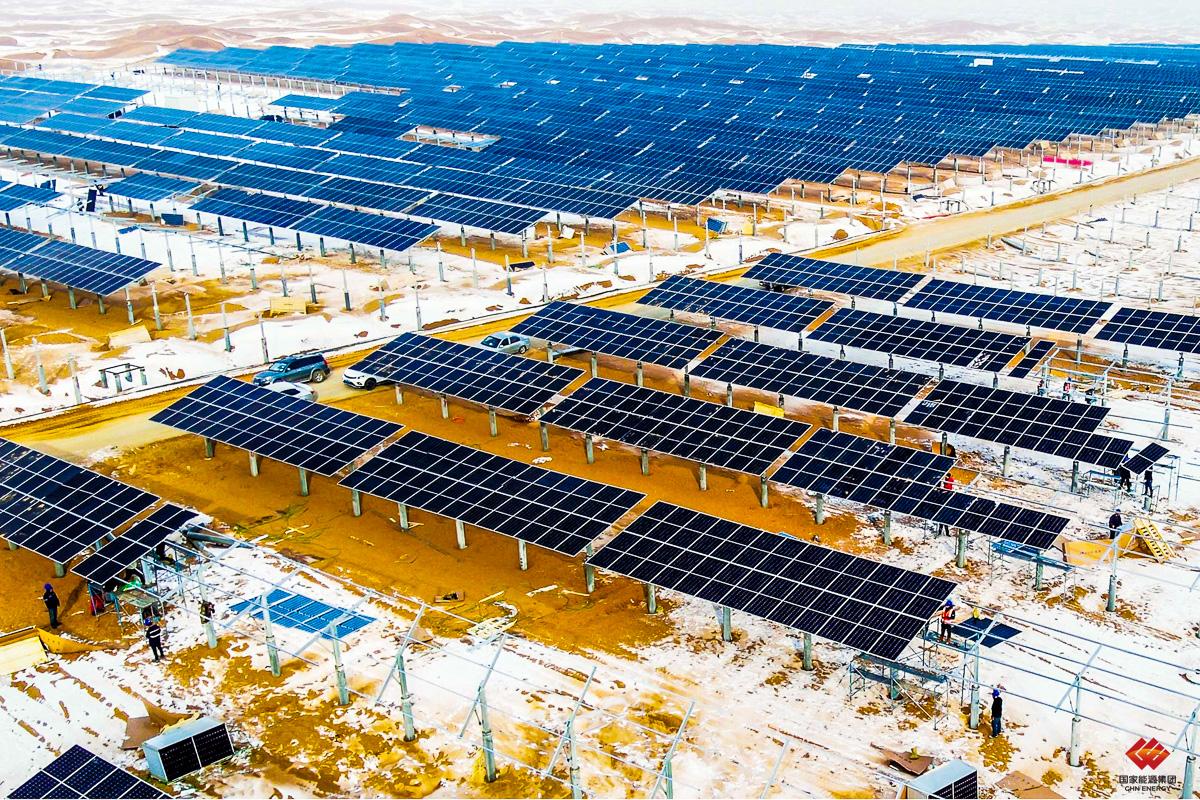

2025년 10월 25일, 토토 스포츠, Ningxia Tengger에 있는 "Shagehuang" 신에너지 기지의 Zhongwei Phase II 남부 지역에 있는 100만 킬로와트 태양광 프로젝트의 태양광 발전 영역을 조감도합니다 사진: 장첸빈

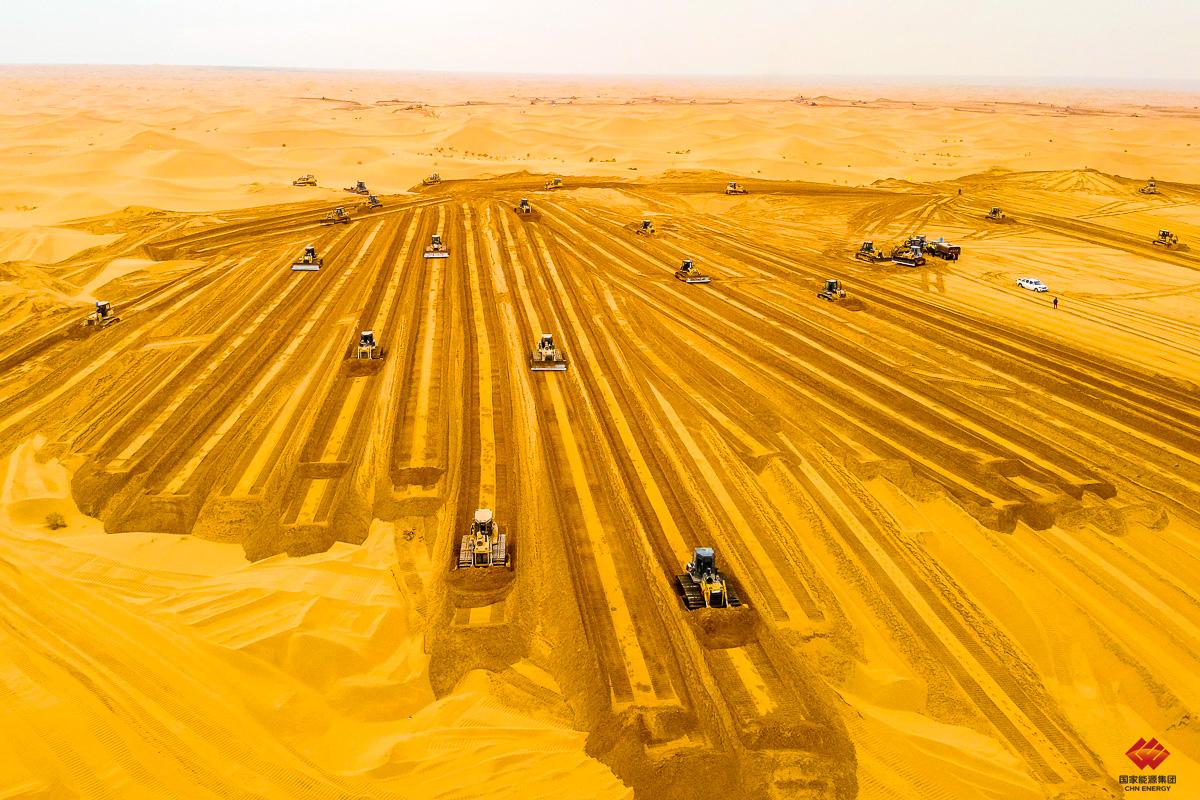

2022년 11월 17일, 중국 최초의 "사거황" 신에너지 기지인 Zhongwei 100만 킬로와트 태양광 발전 프로젝트가 부지 평탄화 작업을 진행 중이며, 기지 프로젝트가 대규모 건설 단계에 진입했습니다 토토 스포츠의 Ningxia Tengger "사거황" 신에너지 기지는 우리나라 최초이자 최초의 "사거황" 신에너지 기지 중 하나입니다 이 프로젝트는 88,000에이커의 황량한 땅을 '에너지 오아시스'로 변화시켜 황사에서 녹색 전기로의 도약을 달성합니다 사진 제공: Liu Tianqi

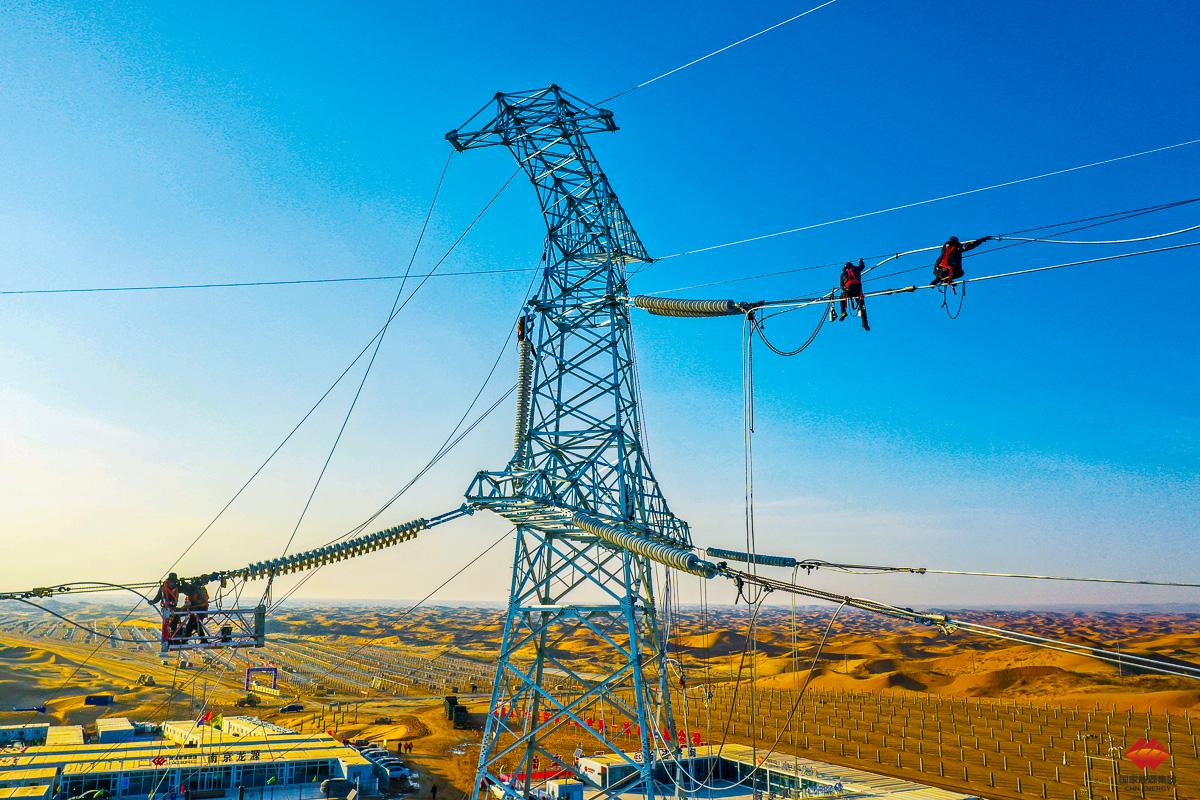

2022년 12월 15일, 토토 스포츠의 Ningxia Tengger “Shagehuang” 신에너지 기지 Zhongwei 1단계 1,000,000kW 태양광 프로젝트가 송전선 배선 작업을 수행하고 있습니다 기지에는 부스터 스테이션 4개, 에너지 저장 발전소 3개, 콘덴서 7개를 갖춰 신에너지 발전의 변동을 정확하게 안정화하고 친환경 전력을 '안정적으로 전달하고 사용할' 수 있도록 한다 사진 제공: Liu Tianqi

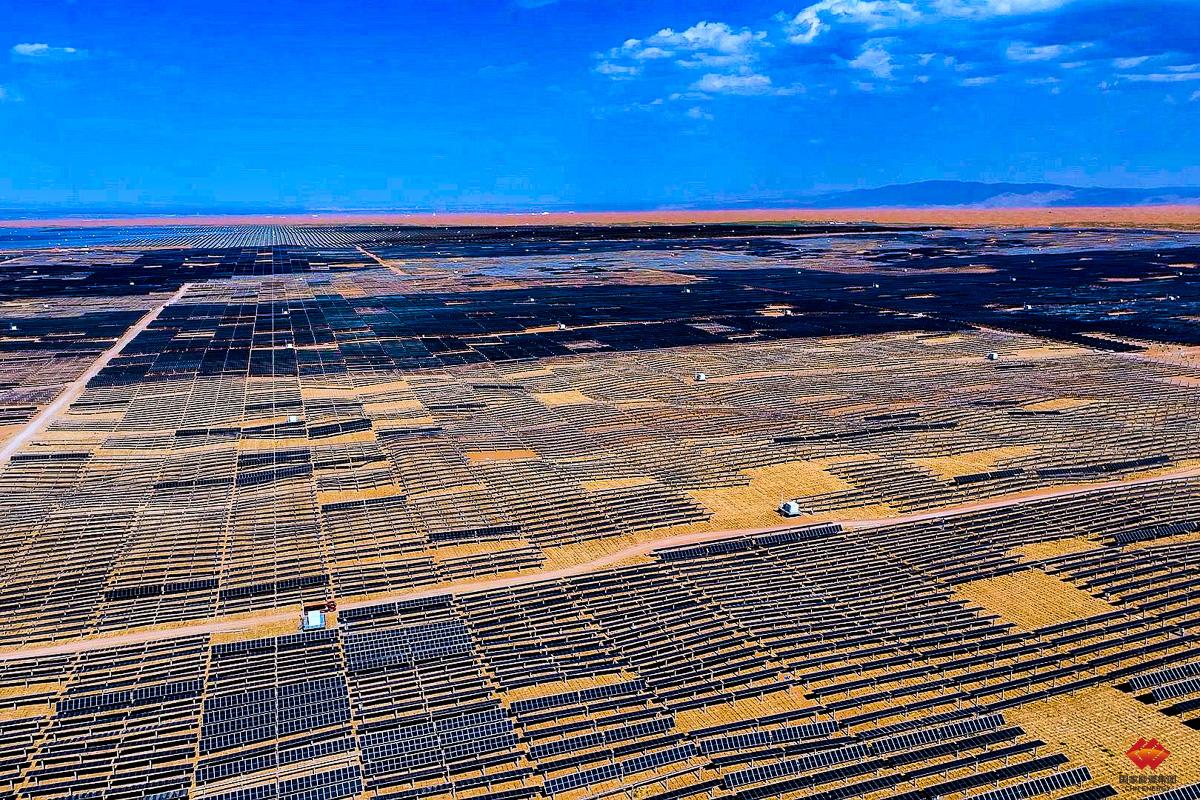

2023년 1월 10일, Ningxia Tengger의 "Shagehuang" 신에너지 기지에 있는 토토 스포츠의 Zhongwei 100만 킬로와트 태양광 프로젝트가 태양광 패널 설치 작업을 수행하고 있습니다 기지의 첫 번째 300만 킬로와트 태양광 프로젝트는 두 단계로 건설될 예정입니다 첫 번째 단계는 100만kW이고 두 번째 단계는 200만kW입니다 총 면적은 약 88,000에이커에 달하며 총 460만 개 이상의 태양광 패널이 설치되어 있습니다 평면 단일축 자동 광추적 시스템을 탑재해 빛에너지 포착을 극대화하고, 고정식 조절형 브라켓 대비 발전 효율을 약 10% 높인다 사진 제공: Liu Tianqi

2023년 10월 24일, 닝샤 등거 사막에 있는 토토 스포츠의 "사거황" 신에너지 기지의 200만 킬로와트 태양광 프로젝트 2단계 착공식이 거행되었습니다 프로젝트의 두 번째 단계는 약 60,000에이커의 면적을 다루며, 모두 평평한 단일 축 광전지 지지 설계를 사용하며 총 용량은 200만 킬로와트이고 연간 평균 발전량은 39억 4,600만 킬로와트시로 추정됩니다 사진: 장첸빈

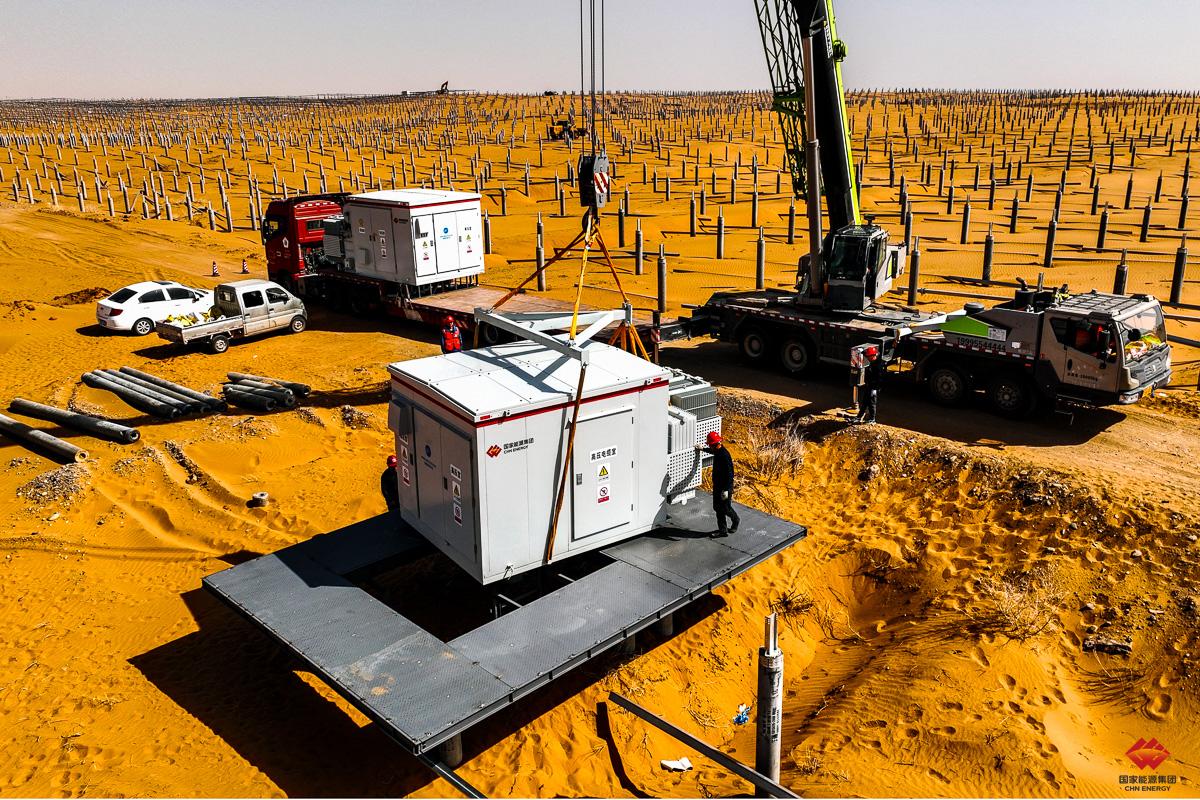

2024년 3월 22일, 닝샤 텅거 사막에 있는 "사거황" 신에너지 기지 중웨이 2단계 북쪽 지역에 있는 롱위안 전력의 100만 킬로와트 태양광 프로젝트가 박스형 변압기 호이스팅 작업을 수행하고 있습니다 베이스는 조립식 파일과 강철 플랫폼을 갖춘 새로운 유형의 박스형 변압기 기초를 사용합니다 이 박스형 변압기 기초는 사막의 일반 콘크리트 기초 건설의 어려움과 높은 비용을 효과적으로 해결하고 바람과 모래에 의한 박스형 변압기의 침식을 효과적으로 피할 수도 있습니다 사진: 장첸빈

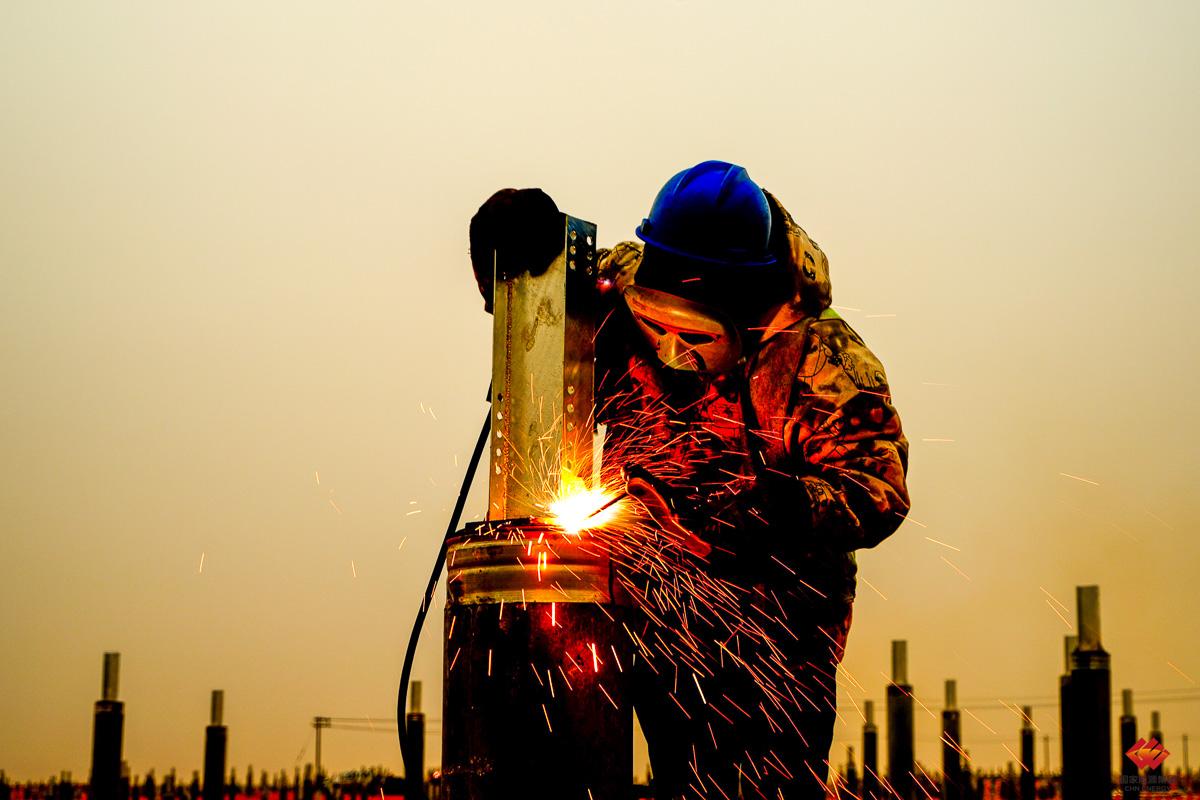

2025년 2월 18일, 닝샤 텅거 사막에 있는 "사거황" 신에너지 기지의 중웨이 2단계 남부 지역에 있는 롱위안 전력의 100만 킬로와트 태양광 프로젝트가 파일 헤드 용접 작업을 수행하고 있었습니다 "녹색 에너지 + 생태 거버넌스" 구축을 핵심 목표로 하는 이 기본 프로젝트는 높은 말뚝을 사용하여 모듈의 중심점을 지상 약 3m까지 높이고 생태 사막화 제어 및 패널 사이에 식재를 위한 충분한 공간을 확보합니다 또한 모듈 하단의 좁은 튜브 효과를 방지하여 표면 풍속을 효과적으로 줄입니다 사진: 장첸빈

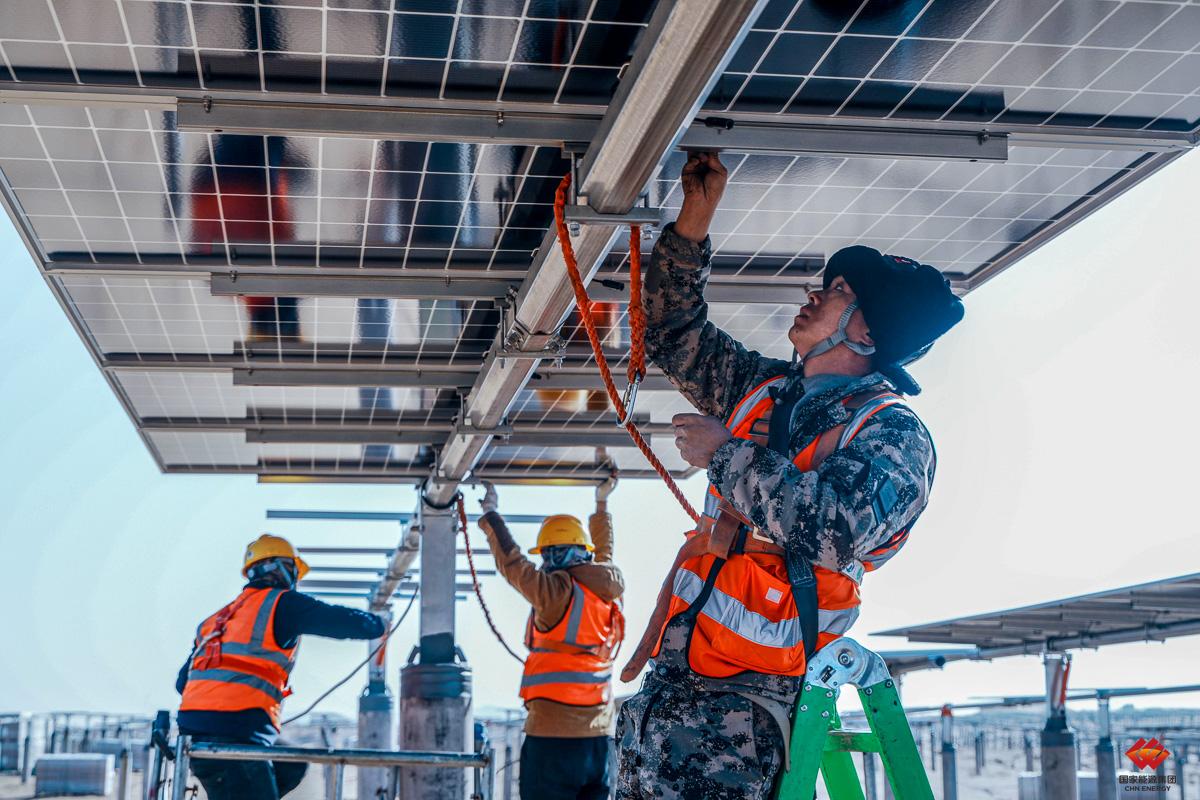

2025년 4월 2일, 닝샤 롱위안 전력의 텅거 사막에 있는 "사거황" 신에너지 기지의 중웨이 2단계 남부 지역에서 100만 태양광 프로젝트가 태양광 패널 설치 작업을 수행하고 있습니다 200만 킬로와트 규모의 태양광 발전 프로젝트의 두 번째 단계는 북부와 남부 2개 지역에 건설될 예정입니다 북쪽 구역의 100만kW는 2024년 6월에 그리드에 연결되고, 남쪽 구역의 100만kW는 2025년 10월에 그리드에 연결될 예정입니다 사진: Zhang Qianbin

2024년 6월 20일, 닝샤 등거 사막에 있는 "사거황" 신에너지 기지의 중웨이 2단계 북쪽 지역에 있는 롱위안 전력의 100만 킬로와트 태양광 프로젝트의 태양광 패널이 완성되었습니다 2단계 북부지구 100만kW 프로젝트의 태양광 모듈은 모두 N형 575Wp 모듈을 사용한다 1단계 P형 545Wp 모듈에 비해 N형은 더 효율적이며 동일한 설치 공간에 더 많은 와트를 설치할 수 있습니다 N형은 첫 해에 1% 감쇠됩니다 1년에 2% 감쇠하는 P형에 비해 감쇠로 인한 발전 손실은 1년에 2배가 됩니다 배터리 변환 효율이 점차 높아져 태양광 발전소의 투자 수익을 지원합니다 사진: 장첸빈
